Erschließung Erweiterung Gewerbegebiet "Reifen Krupp", Schifferstadt

Erschließung und Außenanlagen / Hochbau

Hochbau

Für den Hochbau wurde ein neuartiges Dach verwendet (Apasolardach) welches in kürzester Zeit aufgebaut werden kann. Die Halle selbst im im Stahlbau errichtet mit Sandwichthermoelementen als Wände.

<- Zurück

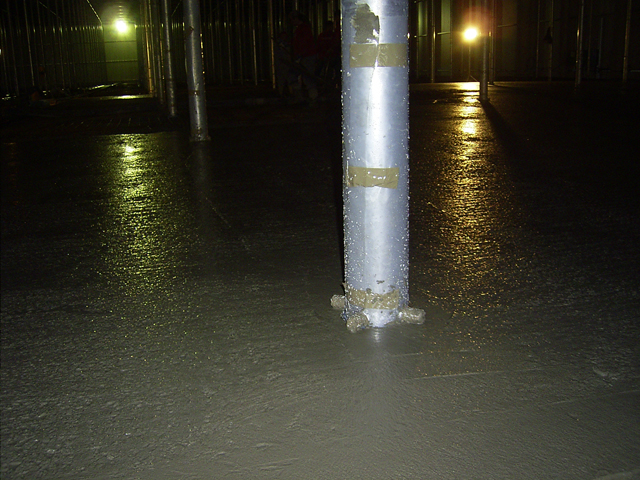

03.12.2008: Frisch gegossener Betonboden

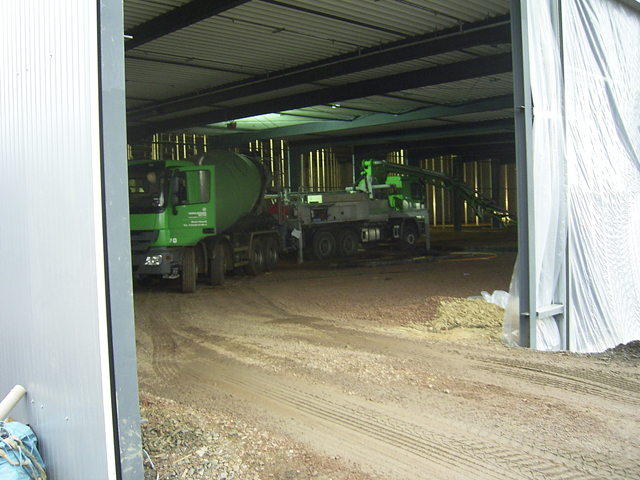

02.12.2008: Der Betonboden in der Halle wird gegossen.

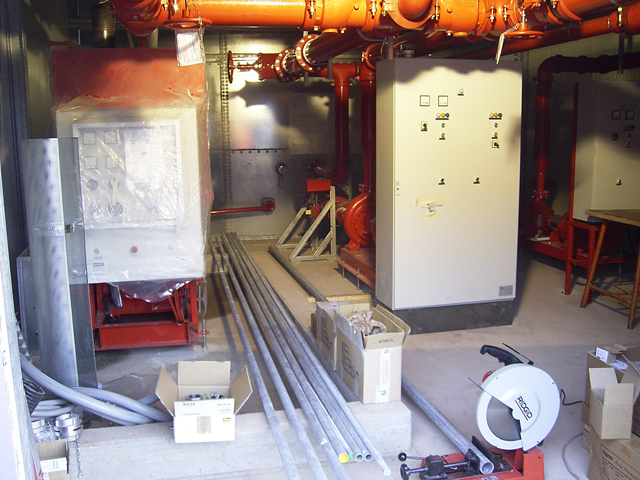

01.12.2008: Montage im Pumpenhaus

01.12.2008: Das Pumpenhaus ist fertig gestellt und die Pumpen werden montiert.

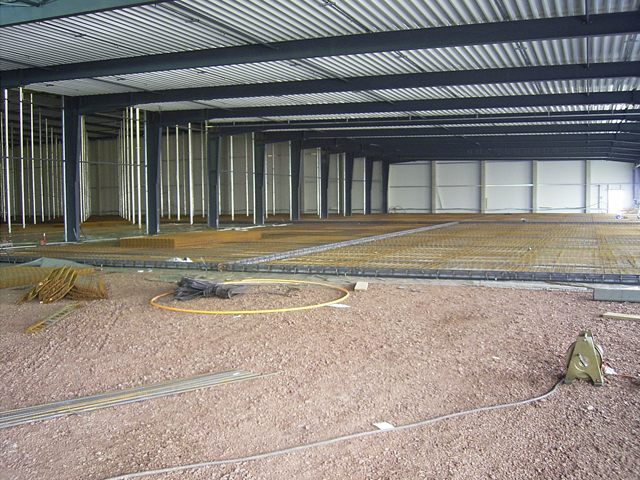

01.12.2008: Der Hallenboden wird vorbereitet

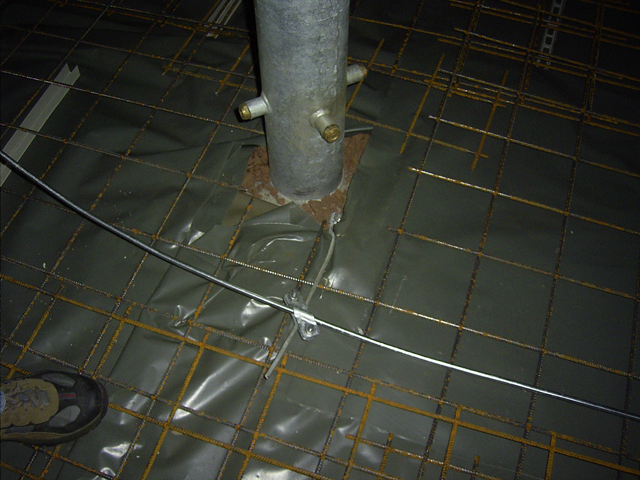

28.11.2008: Stütze mit Sprühdüse des Feuerlöschsystems und die Vorbereitung des Betonbodens in der Halle.

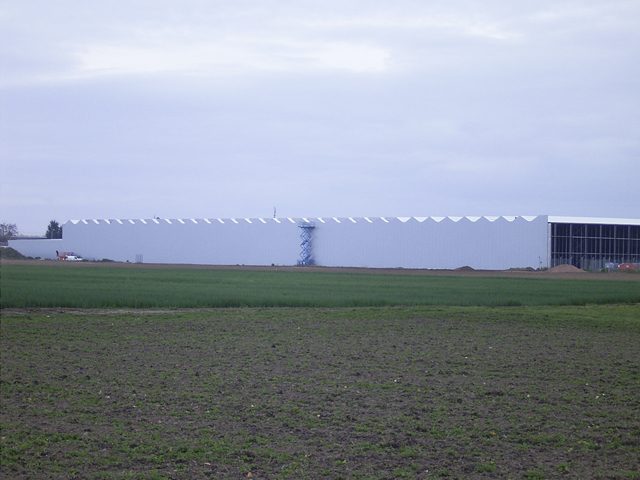

12.11.2008: Die Westwand wird im Zickzack der Dachform geschnitten.

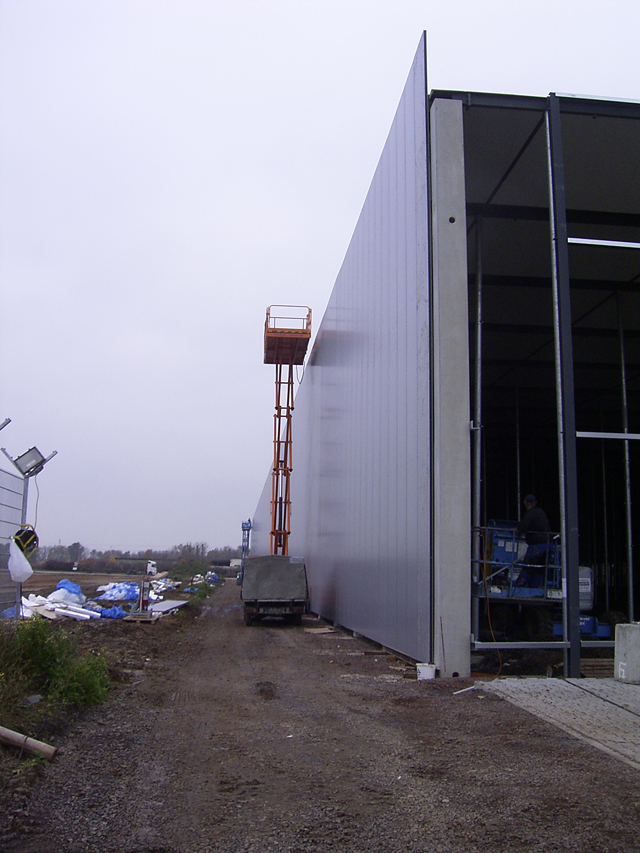

05.11.2008: Die Hallenwestseite ist geschlossen.

24.10.2008: Die Trägerschienen für die Solaranlage. Es werden ca. 10.000 m² Solarelemente montiert.

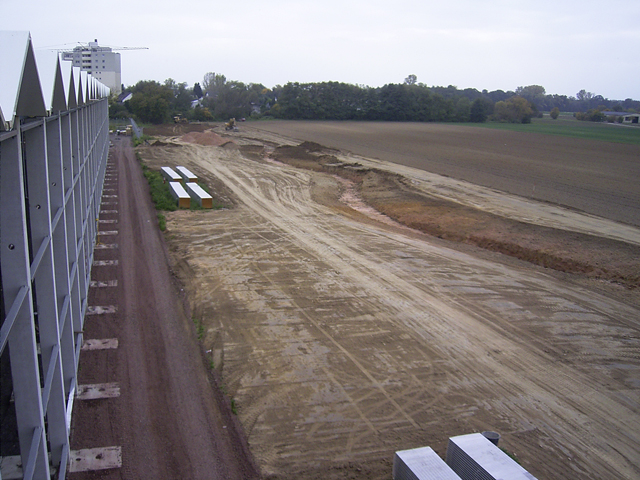

20.10.2008: Die letzte Dachreihe wird montiert.

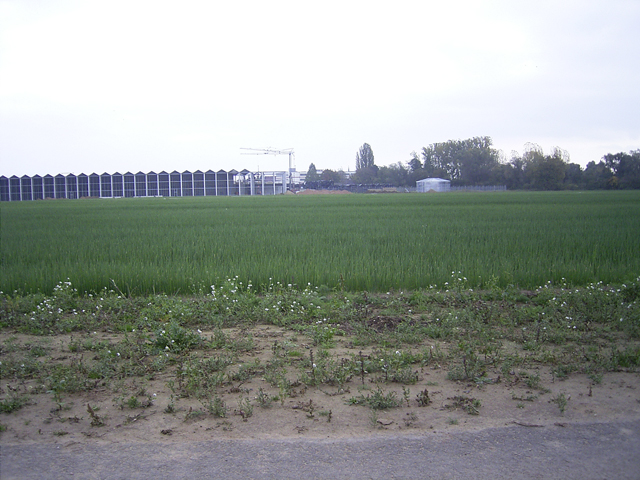

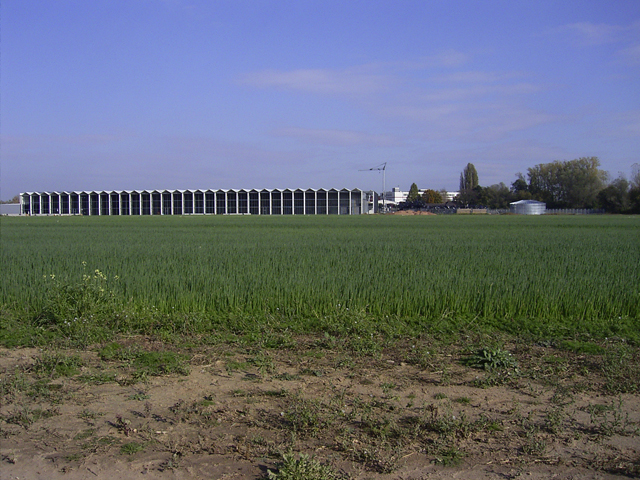

14.10.2008: Der Dachbau geht dem Ende entgegen

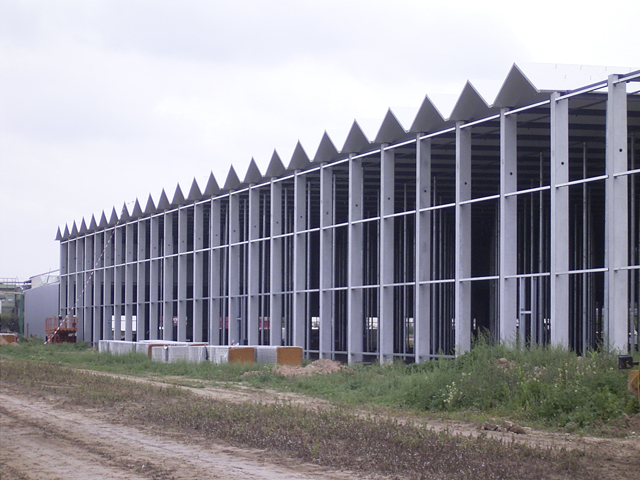

25.09.2008: Es wird dunkel in der Halle.

23.09.2008: Beginn der Dachkehlenabdichtung auf dem Apasolardach

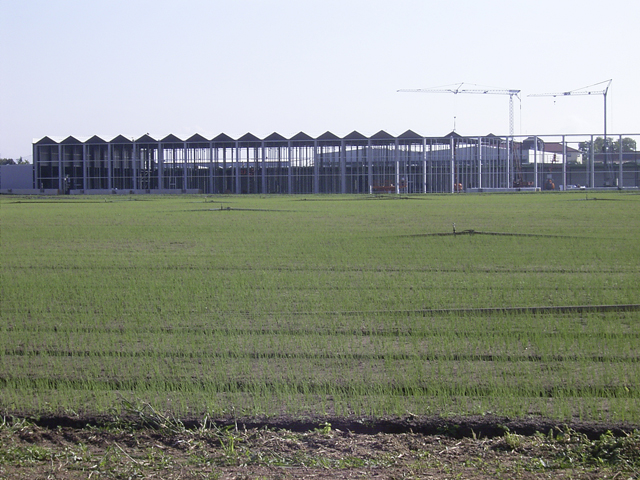

02.09.2008: Der nördliche Vorbau und die Hallennordseite sind geschlossen (links im Bild).

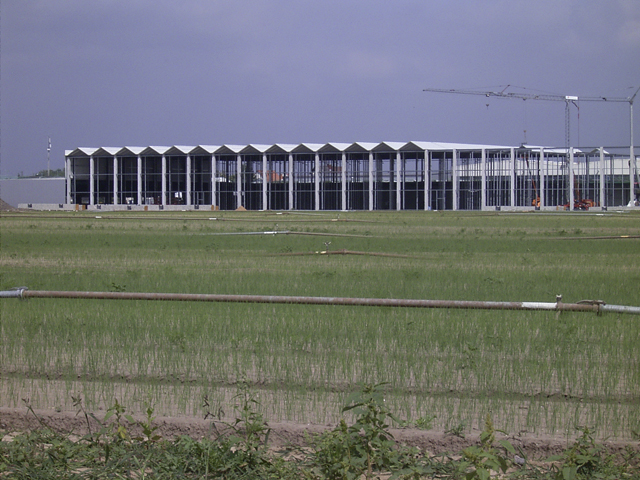

28.08.2008: Der Dachbau schreitet schnell voran

19.08.2008: Die Hallenwestseite mit montierten Dachreihen.

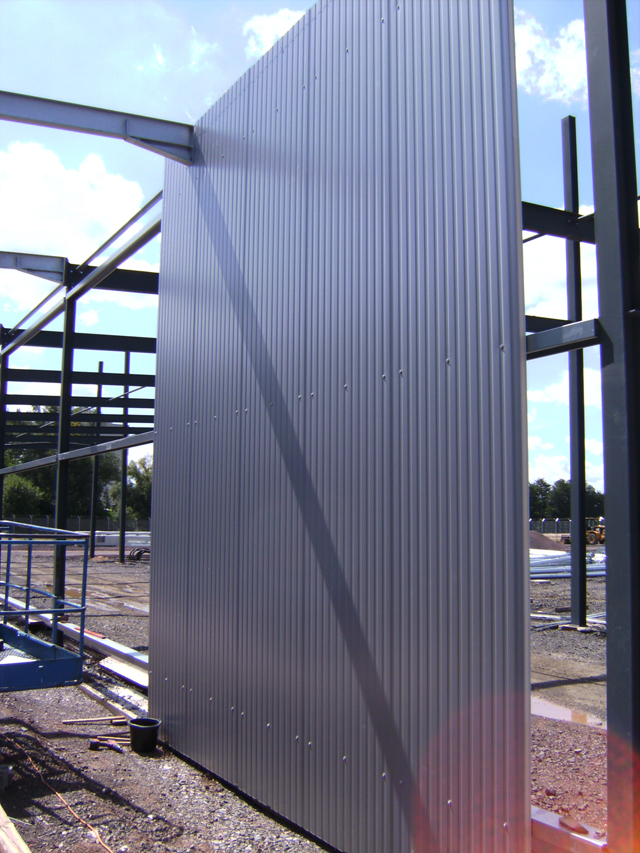

05.08.2008: Die ersten Wandthermoelemente werden montiert.

05.08.2008: Der Löschwasserbehälter in Stahlbauweise ist fertiggestellt.

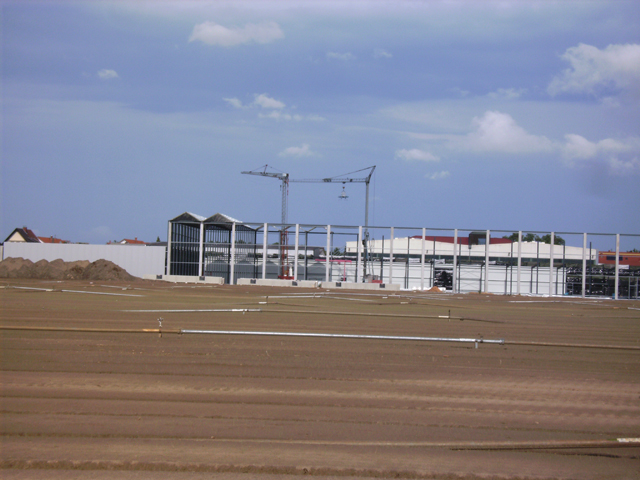

01.08.2008: Die Hallenwestseite mit den ersten beiden Dachelementreihen.

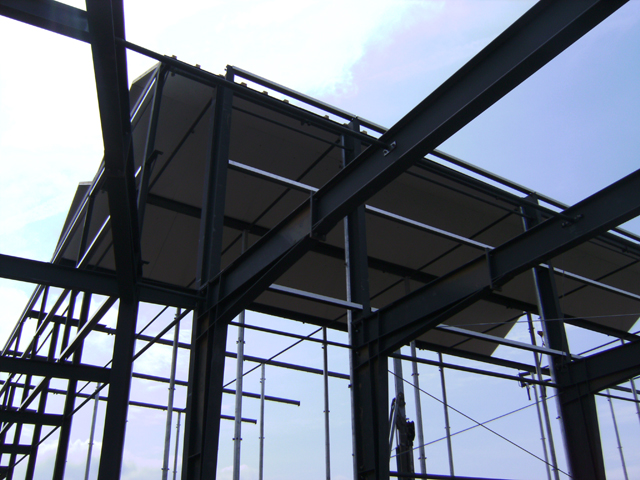

29.07.2008: Die ersten Apasolarelemente sind gesetzt.

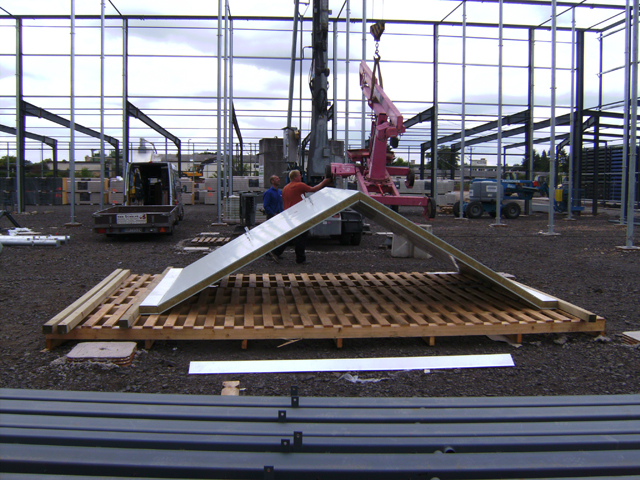

22.07.2008: Montage des Apasolardachelementes am Boden. Dieses wird dann mittels Kran direkt auf die Stahlkonstruktion gesetzt.

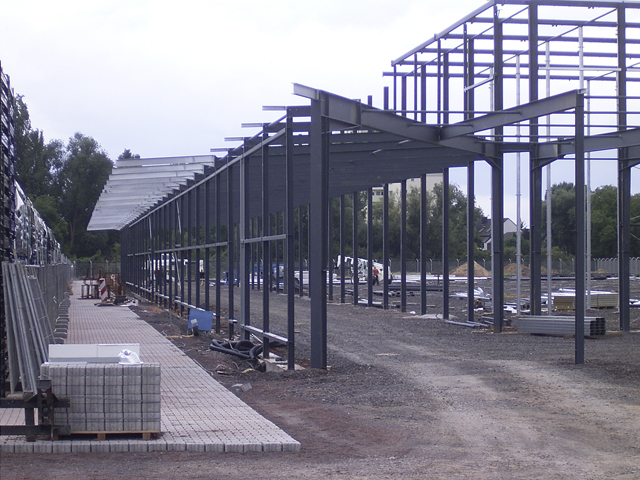

22.07.2008: Der Stahlbau schreitet voran. Die Hallendimensionen werden erkennbar.

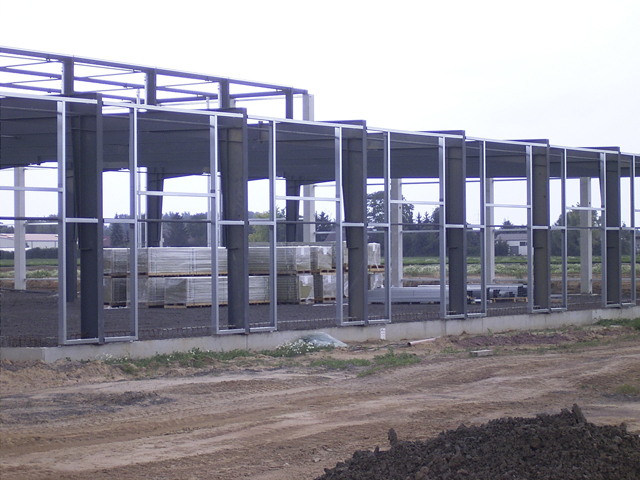

11.07.2008: Vorbereitung der Wandverkleidung mit Thermoelementen

24.06.2008: Die Einzelfundamente und die Schottertragschicht.

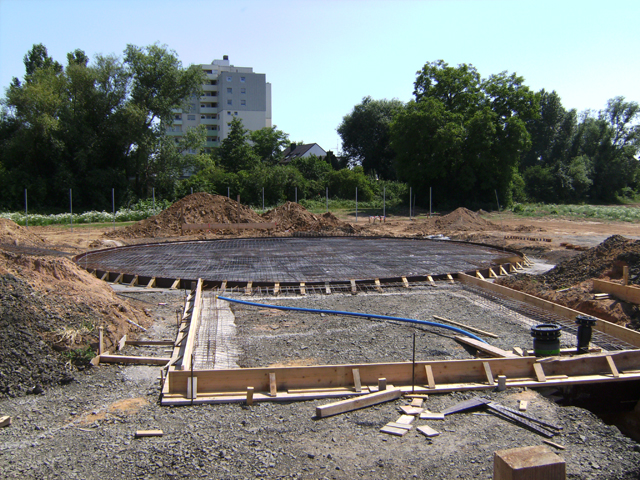

24.06.2008: Das Fundament für den Feuerlöschwasserbehälter und das Pumpenhaus wird erstellt.

10.06.2008: Der Stahlbau beginnt an der Hallennordseite

30.05.2008: Die Einzelfundamente für die Hallenstützen werden gegossen. Dazwischen wird die Schottertragschicht weiter eingebaut.

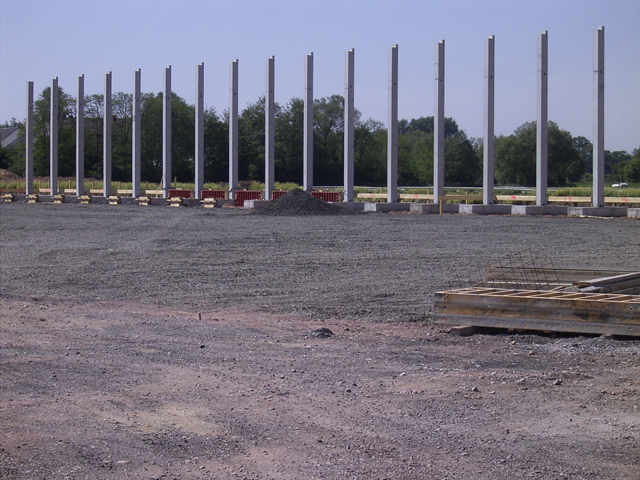

10.05.2008: Die Betonfertigteilstützen sind gestellt. Erste Hallendimensionen sind zu erahnen.

25.04.2008: Das Schnurgerüst ist gestellt. Die ersten Fundamente werden gegossen.

Erschließung und Außenanlagen / Hochbau

Erschließung und Außenanlagen

Im Vorfeld zur eigentlichen Erschließung wurden Erdarbeiten für die Beräumung archäologischer Altlasten notwendig. Diese Erdarbeiten begannen am 22.10.2007 unter Aufsicht der Generaldirektion Kulturelles Erbe, Speyer.
Parallel zu den Arbeiten fand der Bebauungsplan seinen Abschluss. Nach dessen Rechtskraft begannen die eigentlichen Erschließungsmaßnahmen und der Hochbau.

<- Zurück

Feindecke Planstraße

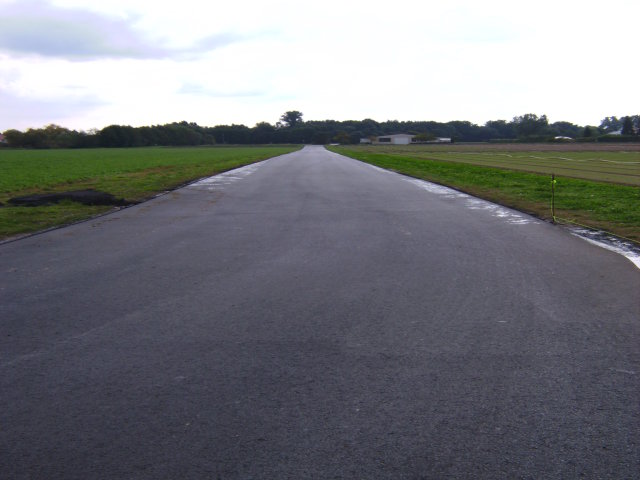

01.10.2010: Die Feindecke der Planstraße ist fertiggestellt.

Ausgleichsfläche

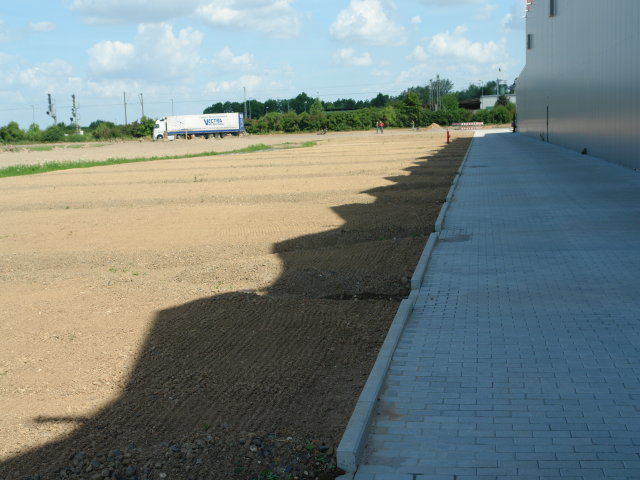

06.07.2010: Fertig planierte Ausgleichsfläche

13.02.2009: Hallennordseite mit teilweise geschotterter Andienungsgrube

05.12.2008: Beginn des Baus der Andienungsgrube auf der Hallennordseite und winterlichen Bedingungen

15.10.2008: Die Versickerungs- und Ausgleichsfläche vom Dach aus betrachtet

10.10.2008: Feuerwehrumfahrt direkt neben der Halle mit Übergang in die Versickerungsfläche

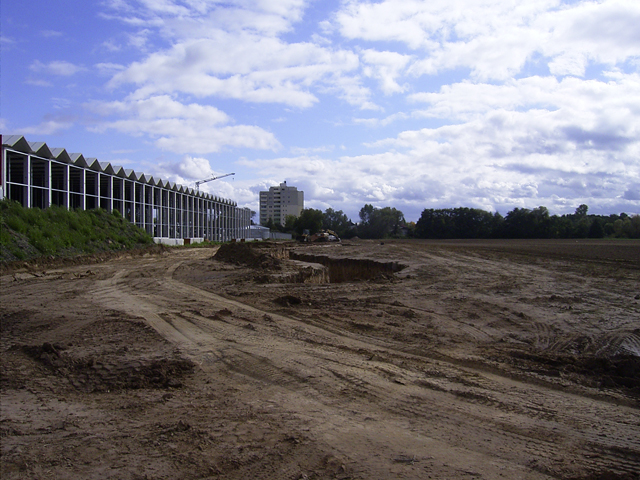

06.10.2008: Modellierung der Versickerungsfläche auf der Westseite der Halle

25.09.2008: Modellierung der Ausgleichsfläche mit Versickerungsmulde

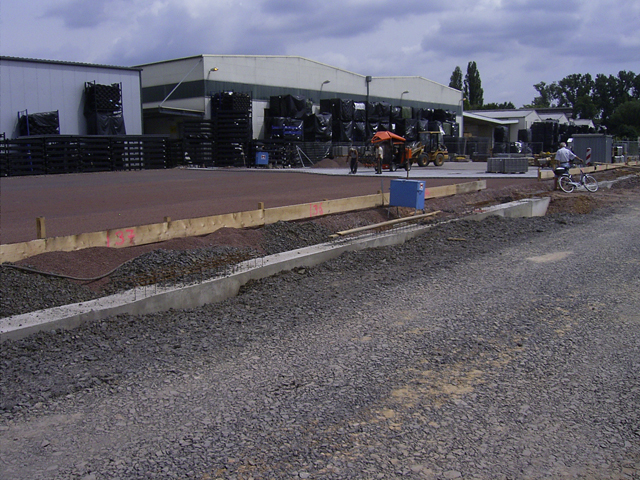

04.06.2008: Pflasterverlegung auf der Ostseite der späteren Halle

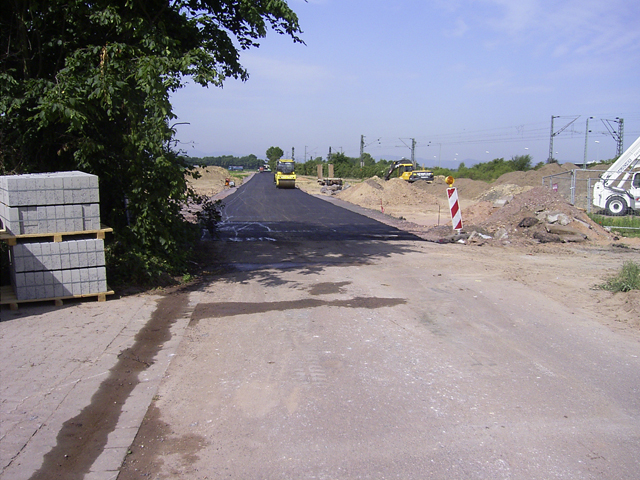

02.06.2008: die bituminöse Tragschicht wird auf der Planstraße eingebaut

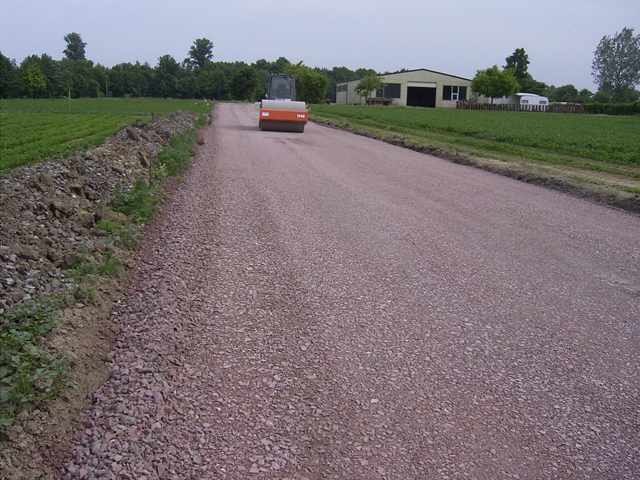

27.05.2008: Einbau und Verdichtung der Tragschicht der Planstraße

15.05.2008: Erdaushub für die Planstraße

25.04.2008: Abziehen des Splittbettes und Pflasterverlegung mit Verlegemaschine

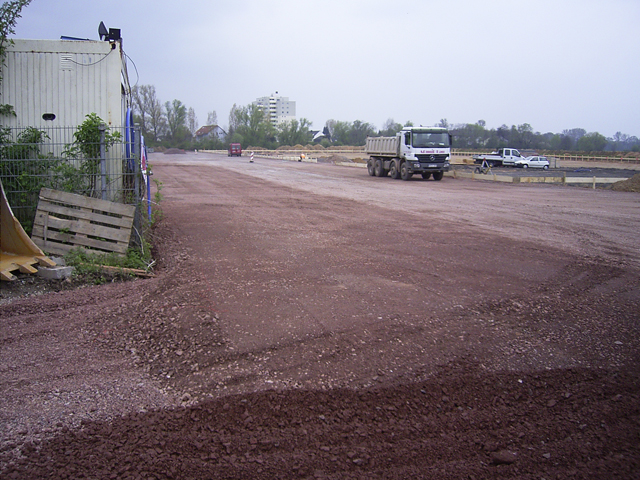

22.04.2008: Das Schnurgerüst (Absteckung der Halle) steht und die Tragschicht wird weiter eingebaut

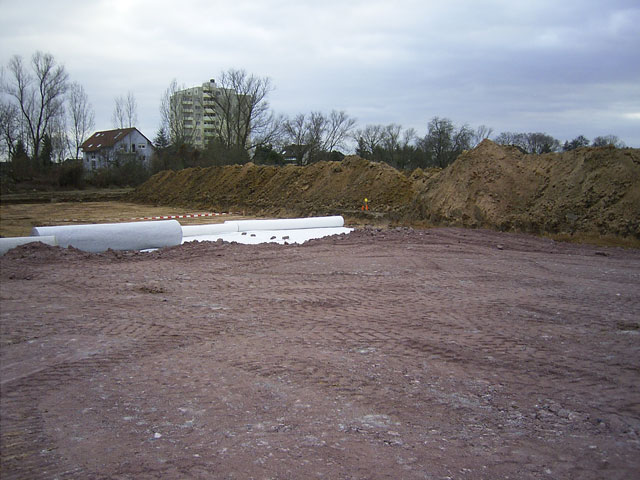

21.01.2008: Einbau von Filtervlies auf dem Planum

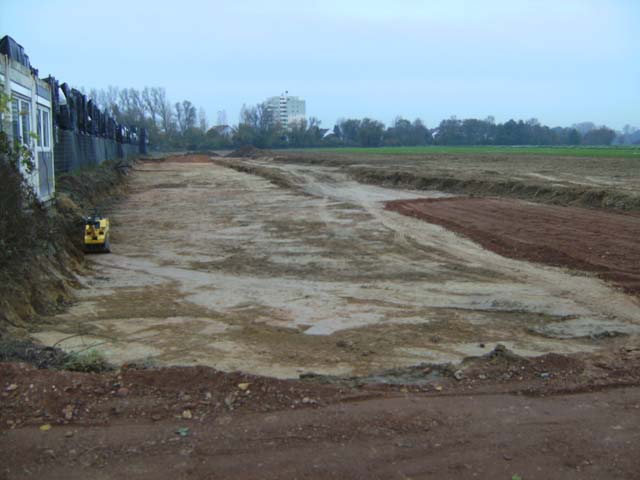

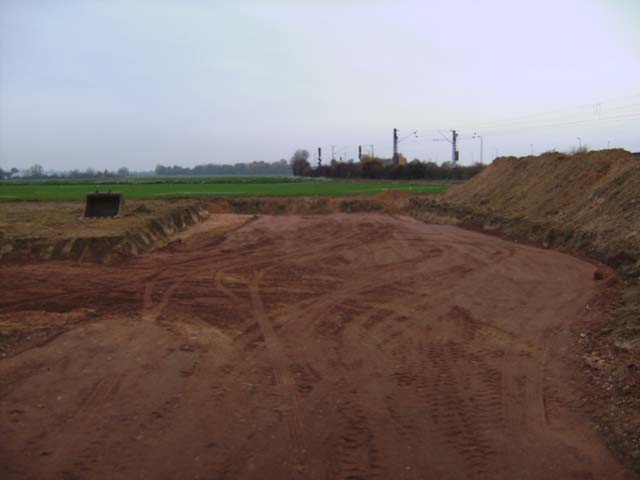

2.11.2007: Einbau von Frostschutz zum Schutz des Planums.

2.11.2007: Die Arbeiten schreiten voran. Erste archäologische Funde sind aufgetreten.

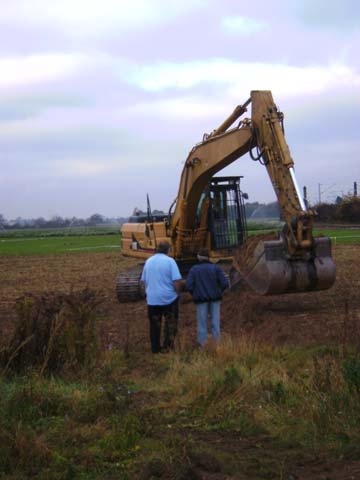

22.10.2007: Der 1. Baggerlöffel wird gefüllt

Luftbild des Baubereichs in Schifferstadt-West

Erschließung und Außenanlagen / Hochbau

<- Zurück
